Výstavba BESS
Průběh výstavby našich bateriových úložišť.
JESTŘEBÍ · RÁJEC-JESTŘEBÍ
BESS Jestřebí

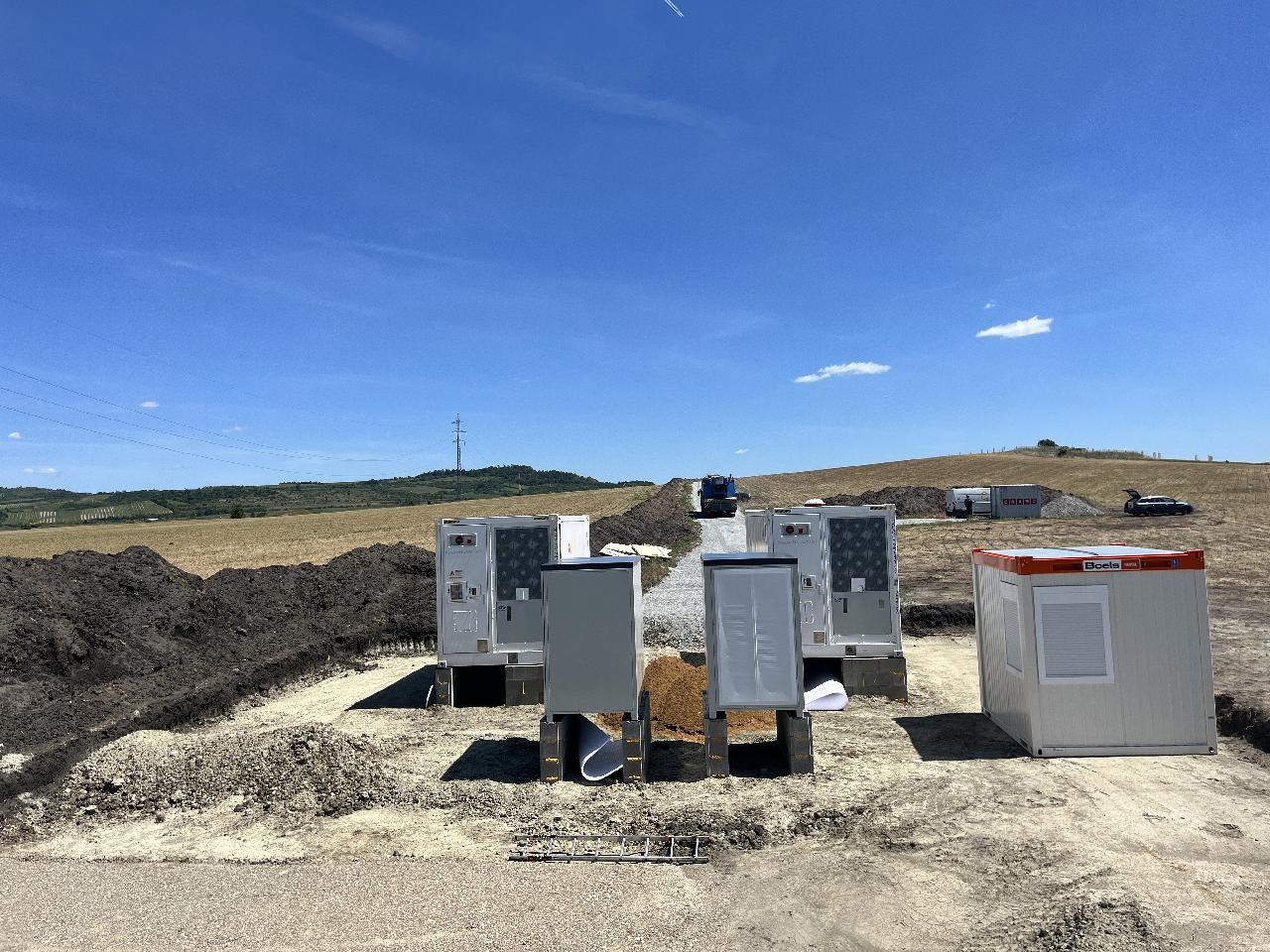

Autojeřáb Beneš Grove usadil bateriový kontejner Wattstor / Pylontech na připravené betonové základy. Po 49 dnech přípravných prací proběhla téhož dne úspěšná kontrola mSAT. Uvedení do provozu pro investora SPower JE s.r.o. je plánováno na podzim 2026.
- 2,5 MWInstalovaný výkon
- 7 524 kWhKapacita úložiště
- 144 ksBateriových modulů Pylontech
- 2 ksBateriové kontejnery
MIKULOV · JIŽNÍ MORAVA
BESS Mikulov

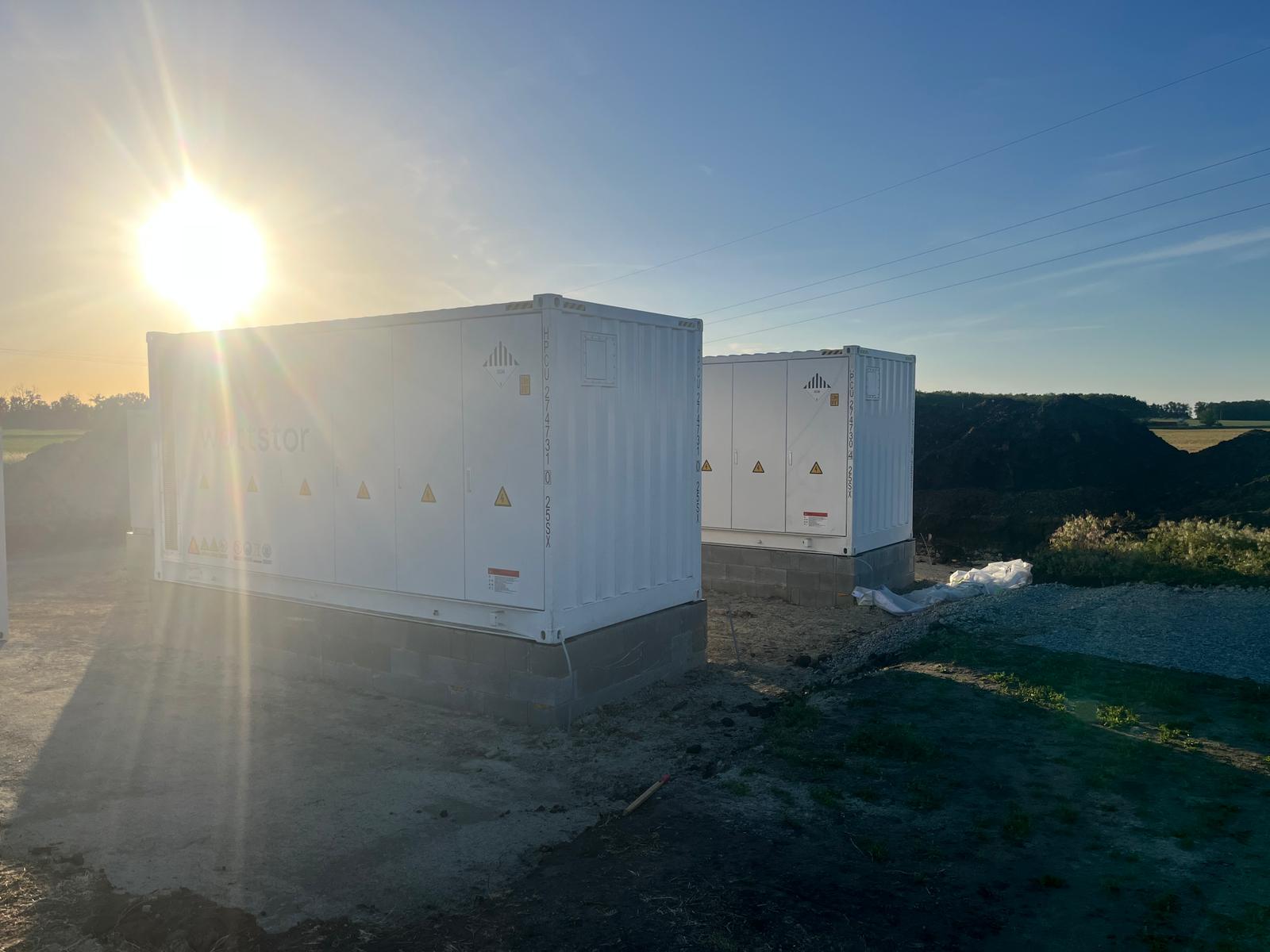

Dva BESS kontejnery s technologií Sinexcel / Pylontech byly dopraveny na lokalitu a usazeny na betonové základy autojeřábem Beneš. Bateriové racky (12 × 8 řad na kontejner) jsou osazeny a propojeny dle manuálu výrobce. Lokalita nyní čeká na instalaci trafostanice a elektrické propojení.
- 3,5 MWInstalovaný výkon
- 10 032 kWhKapacita úložiště
- 192 ksBateriových modulů Pylontech
- 2 ksBateriové kontejnery
